개요
구성 환경
JEUS 7 Fix#5 / CentOS 7.6
GUI에서 서버 생성
1. 편집 모드 변경

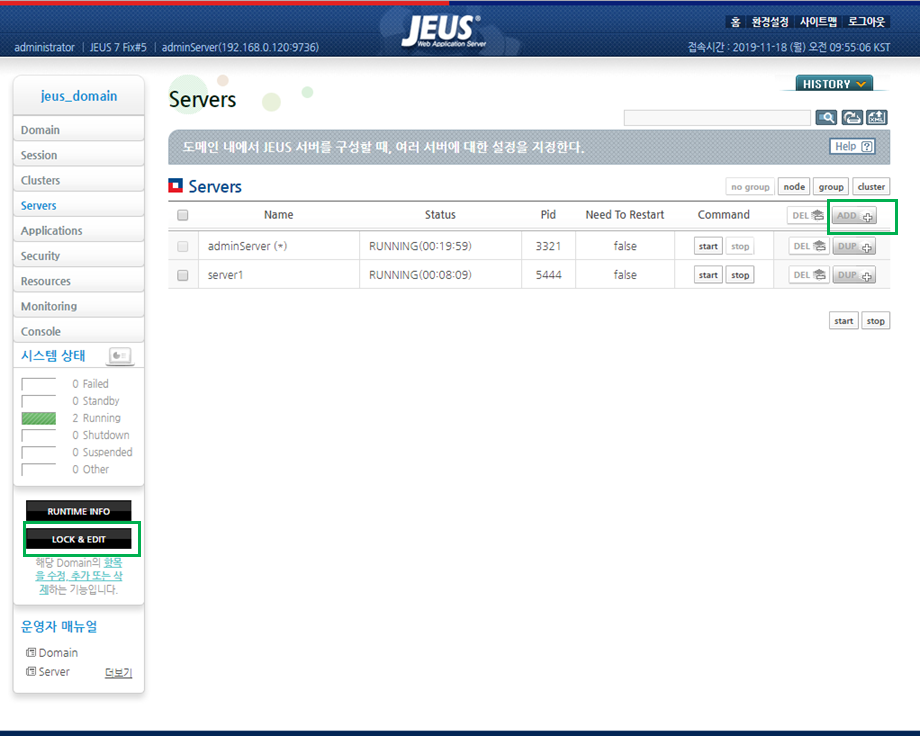

- 좌측 하단의 LOCK & EDIT를 눌러 편집모드로 변경후 우측 상단의 ADD 버턴으로 서버 생성 시작

2. 서버 이름및 서버가 생성될 노드 선택

3. Listener 추가

3.1 Base Listener 추가
- Resource > Listener > ADD

- Name 및 Listen Port 지정

- Base Lister 선택

3.2 HTTP Listener 생성
- Resource > Listener > ADD
- HTTP 리스너의 Name 및 Listen Port 설정
* Listen Address를 지정하지 않으면 0.0.0.0 으로 기본 설정됨

- Base, HTTP 리스너 생성 완료후 화면

3.3 Web Connection 설정

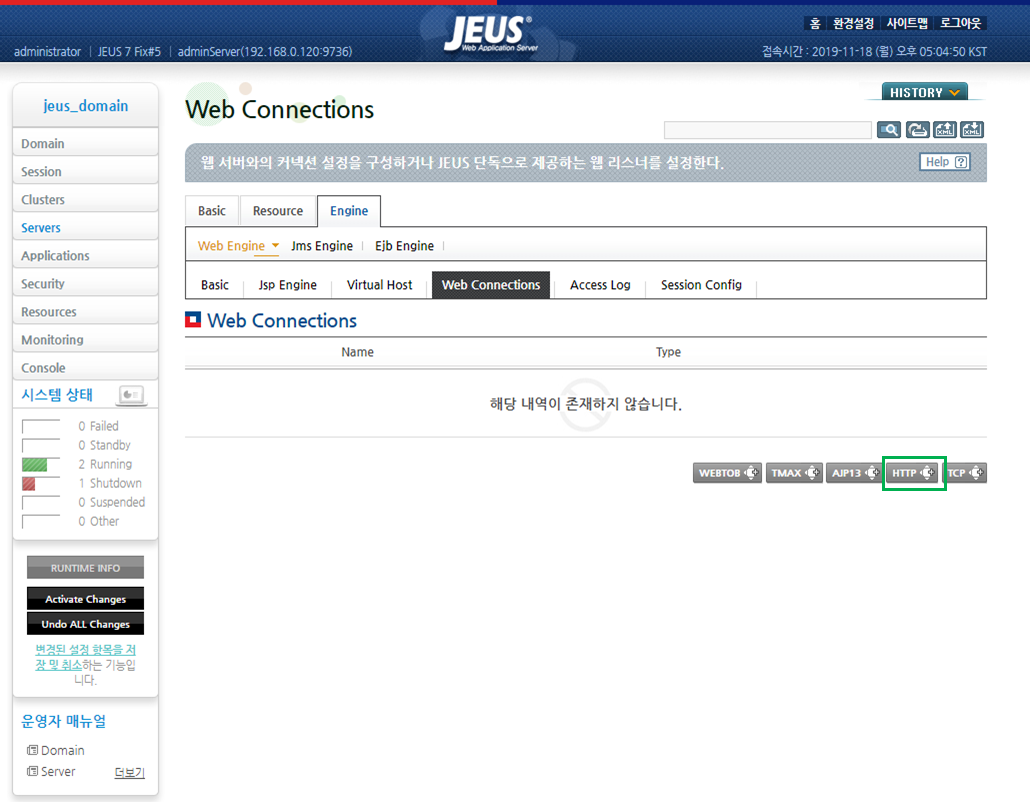

- Engine > Web Connection > HTTP

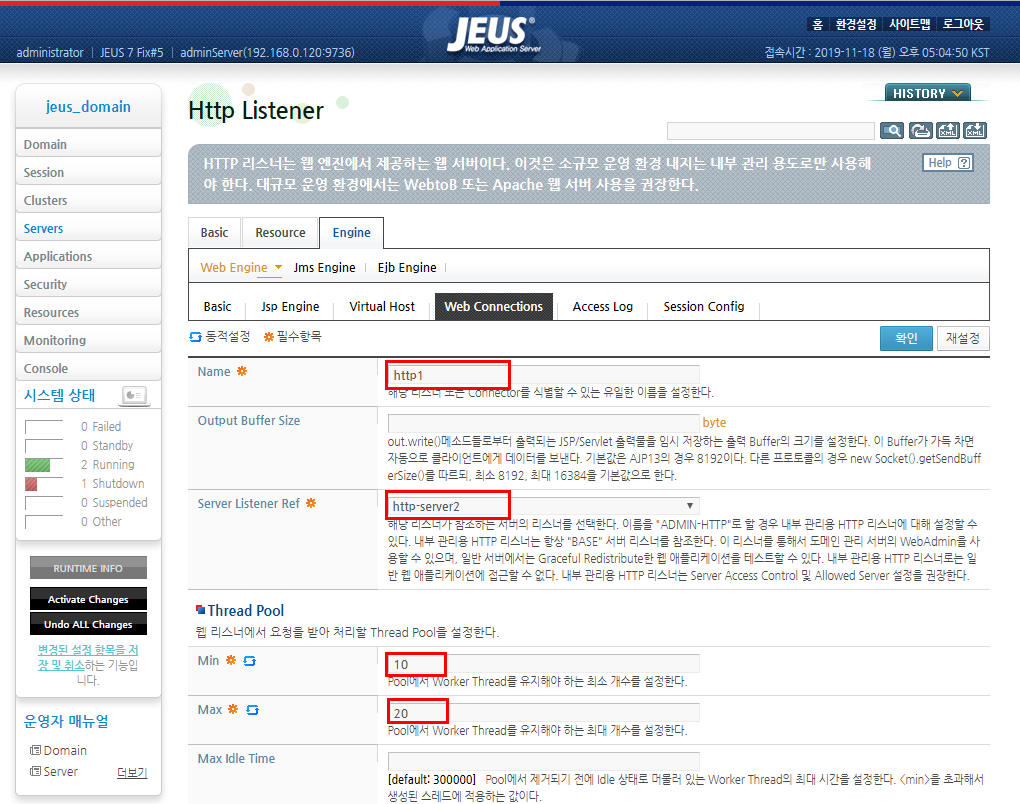

- HTTP의 Name및 Server Listener Ref(3.2 항목에서 만든 HTTP Listner 선택) 설정
- Min, Max Thread 수 지정

3.4 변경사항 적용

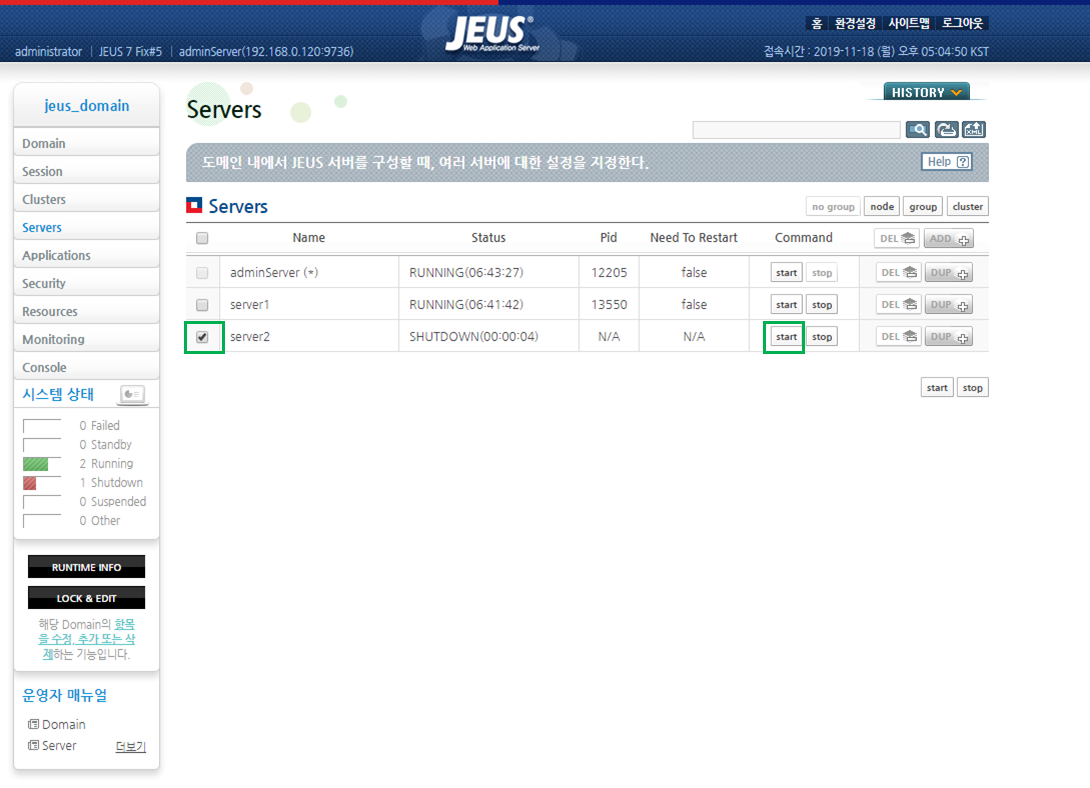

4. 서버 구동

CLI를 이용한 서버 생성
1. 관리 콘솔 접속
shell> jeusadmin -u administrator -p password_input -host 192.168.0.120 -p 9736
2. 서버 생성
>add-server server2 --baseport 9836 -node spectrumscale01
3. (web) Listener 생성
>add-listener -server server2 -name http-server2 -port 8888
4. web listener 추가
>add-web-listener -server server2 -name http1 -tmin 10 -tmax 20 -http -slref http-server2
